${channel_name!""}
新闻热线 024-23187042 值班电话 024-23186204
东北新闻网
北斗融媒
您当前的位置 :东北新闻网>>辽宁频道>>经济民生
临空经济区、深水实验室、综合加能站,最新进展来了!

2026-05-05 12:46:15    来源:大连发布 分享到:

“五一”假期

大连市在建项目建设

火热推进中

建设者们开足马力抢工期

瞄准节点赶进度

跑出项目建设加速度

大连金州湾临空经济区城市配电网一期工程全速推进

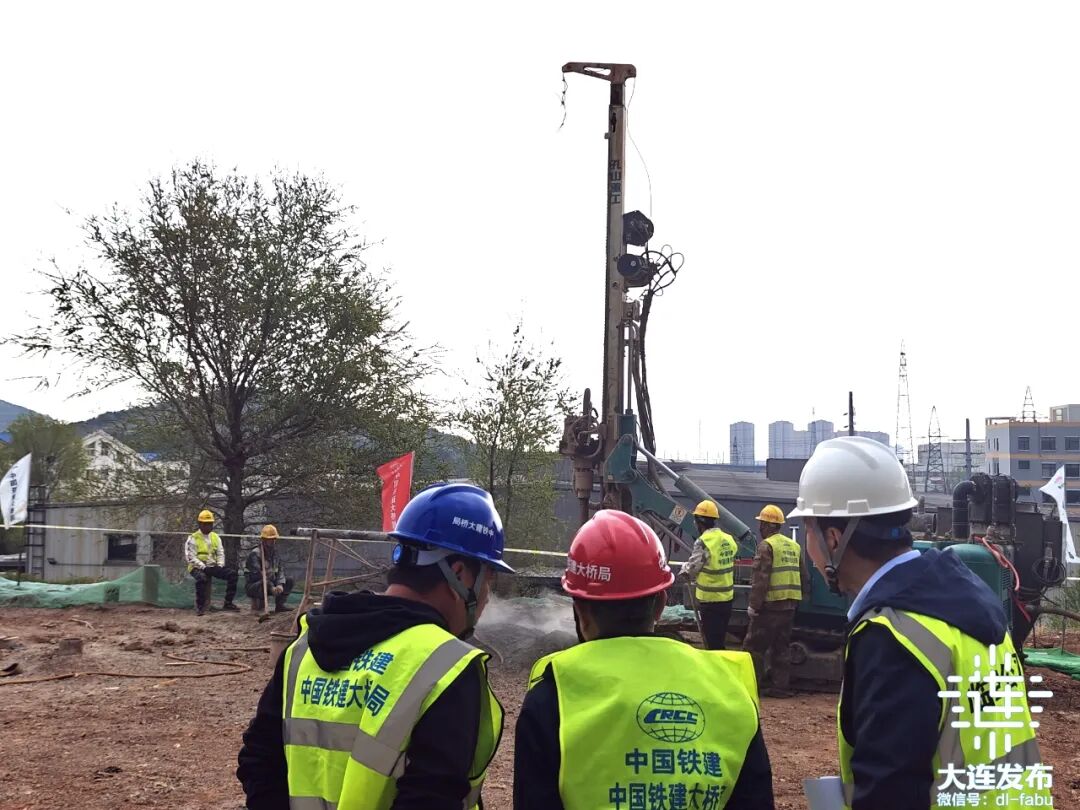

钻机声轰鸣作响,挖掘机长臂挥舞,建设者们穿梭在基坑之间……大连金州湾临空经济区城市配电网一期工程现场一片热火朝天。


“五一”期间,60多名建设者分布在位于大连湾北街西侧和后盐桧柏路东侧的两大作业面,两路66千伏供电线路同步推进,以每天近12小时的不间断作业,全力推动项目建设,加速打通大连新机场与临空经济区的“能源脉络”。

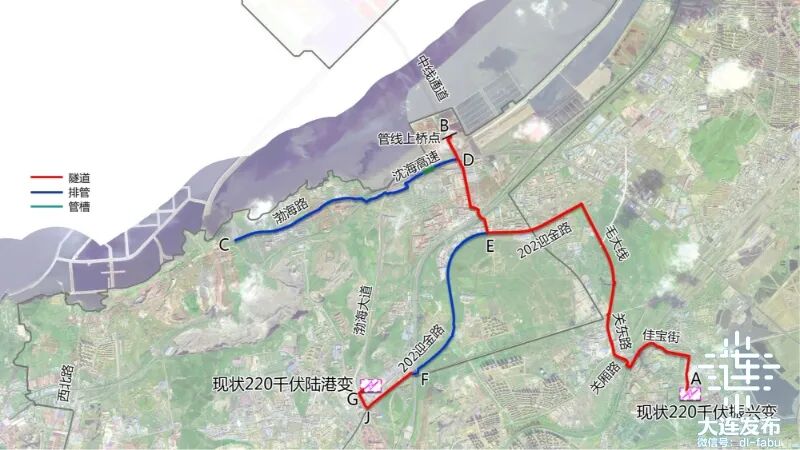

据介绍,大连金州湾临空经济区城市配电网一期工程是所有入岛管线项目中,要求完工时间最早、投资最大、工序最复杂、协调难度最大的项目。总投资7.54亿元,计划新建电缆构筑物约19.1公里。目前同步推进的双线将在迎金路和渤海路交叉路口交会,一并接入人工岛中线通道。


据了解,临空经济区总规划面积81.71平方公里,坐拥海、陆、空、轨、铁“五维联运”优势,是承载我市新一轮振兴发展的重要增长极。稳步推进的临空经济区城市配电网一期工程,将为区域后续开发建设筑牢能源保障根基。

世界首座风浪联合深水实验室年底完工

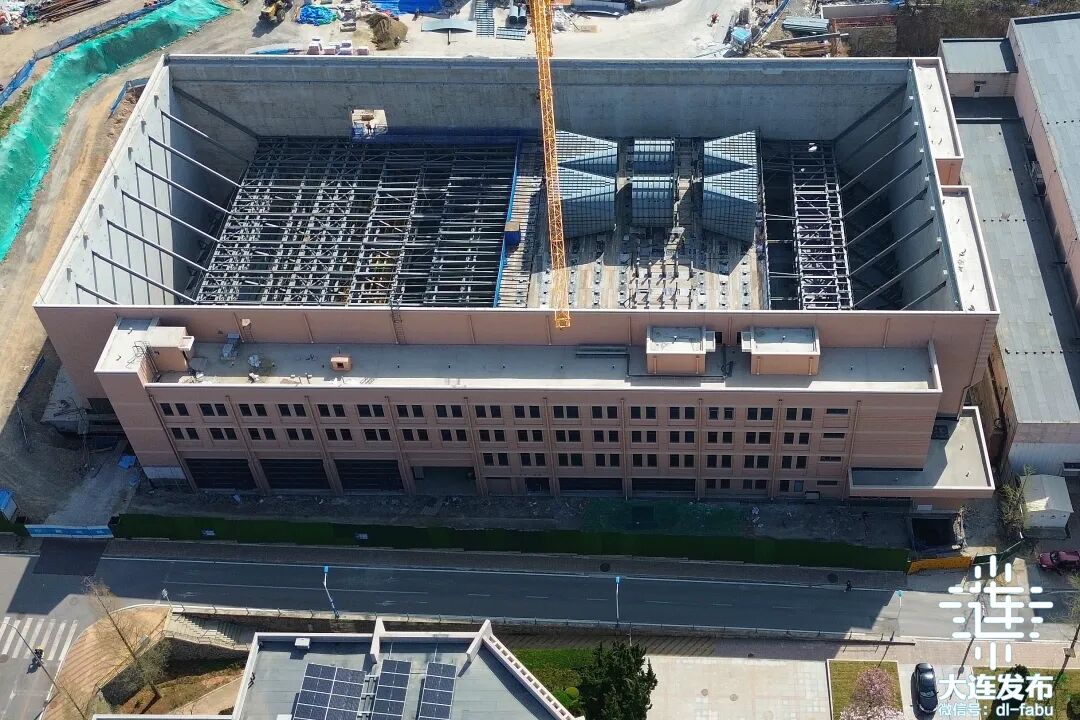

“五一”期间,由中建安装东北公司承建的世界首座风浪联合深水实验室,即大连理工大学凌水校区的深海工程创新实验基地项目不断更新进度条。

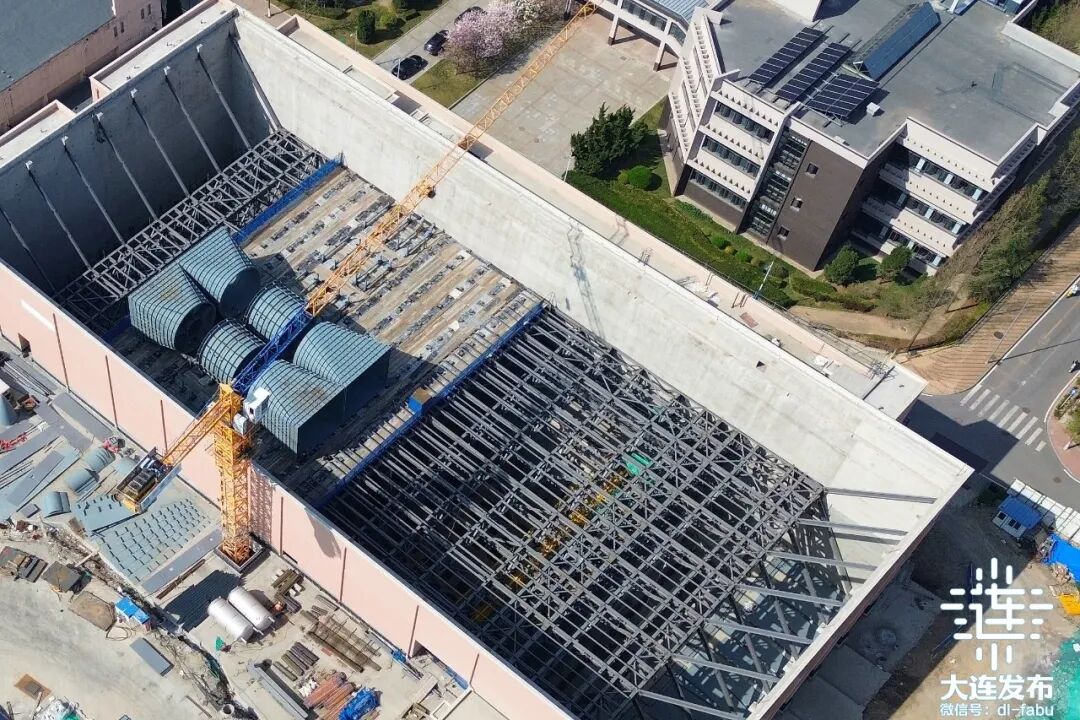

据中建安装东北公司项目现场负责人卢鹏介绍,项目正在进行桁架造风平台钢板封板任务,目前已完成45%,剩余计划在6月10日前完成;主体结构内部正在进行6台巨型风机安装施工,目前已完成2台高空组装及1台地面拼装,计划于6月中旬完成全部风机安装;办公区域正同步展开装饰装修工作,预计“五一”后将完成所有卫生间、楼梯地面贴砖工作。

深海工程创新实验基地项目总用地面积约1.6万平方米,建筑面积8100平方米,项目内容包括办公区长50米、宽30米、深约10米的深海工程风、浪、流综合试验水池和长87.6米、宽39.5米、高19米的立式风洞及其他附属工程。工程计划于今年底建成。


深海工程创新实验基地项目是大连理工大学打造全国乃至世界深海工程中心的重要举措,将打造成为海洋水动力实验、海洋结构分析、海上新能源开发、流体动力学四个有机结合的创新平台。项目建成后,将成为世界首座风浪联合深水实验室,具备世界上独一无二的风浪试验功能,可为我国深海油气资源开发、近海可再生能源利用、重大跨海交通基础设施建设等国家重大需求,提供一流的研发条件和高品质技术服务。

太平湾地区首家综合加能站正式营业

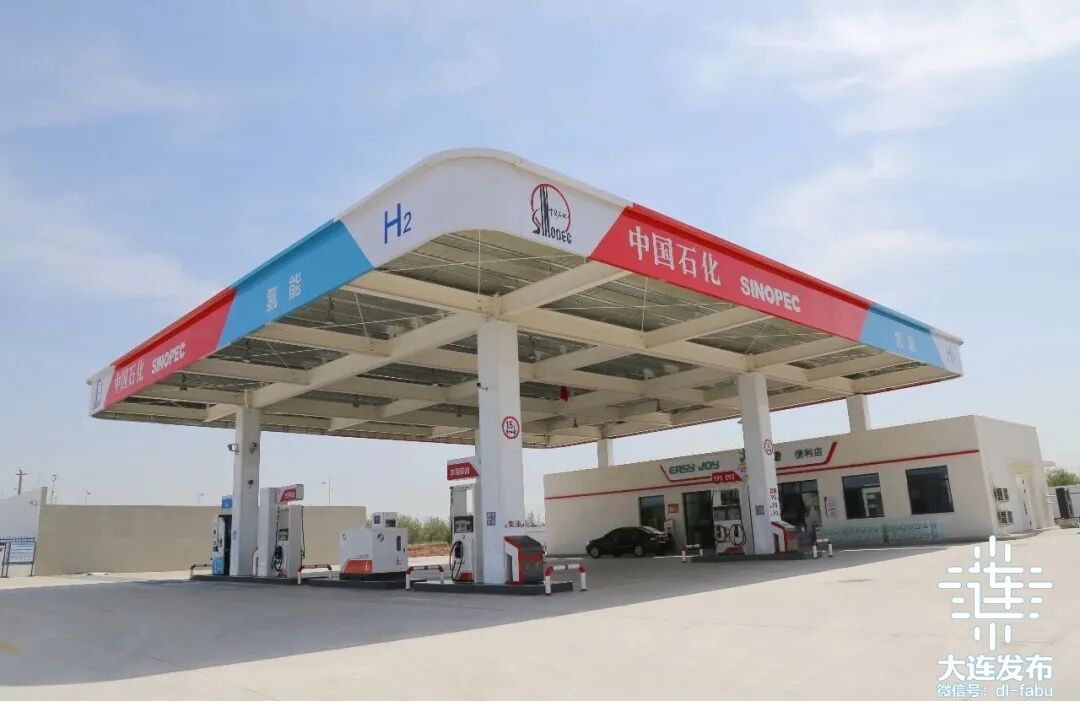

近日,太平湾地区首家综合加能站——中国石化远航综合加能站正式开门营业,将为区域内企业、居民及过往车辆提供高品质燃油补给与多元化服务。

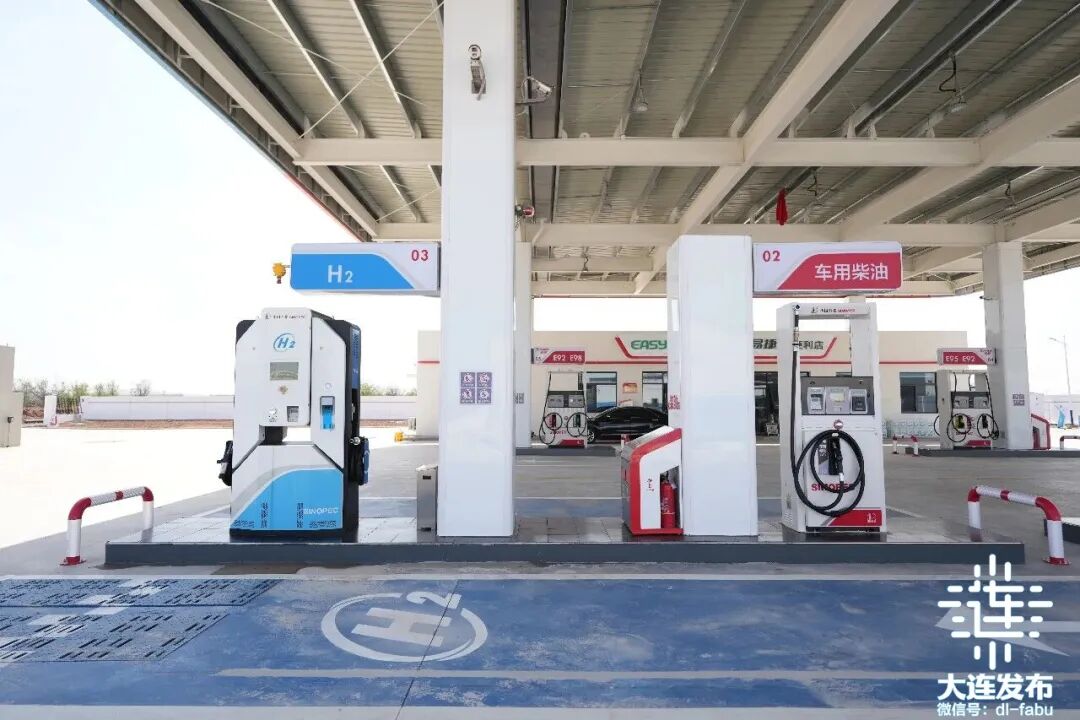

加能站位于太平湾合作创新区太平大道3-1号,地处区域核心位置,交通便捷。该加能站总占地面积达7309平方米,配备4台智能加油机,共设12把加油枪,其中汽油枪8把、柴油枪4把,可为多辆汽车供应全品类国VI标准高品质汽柴油。

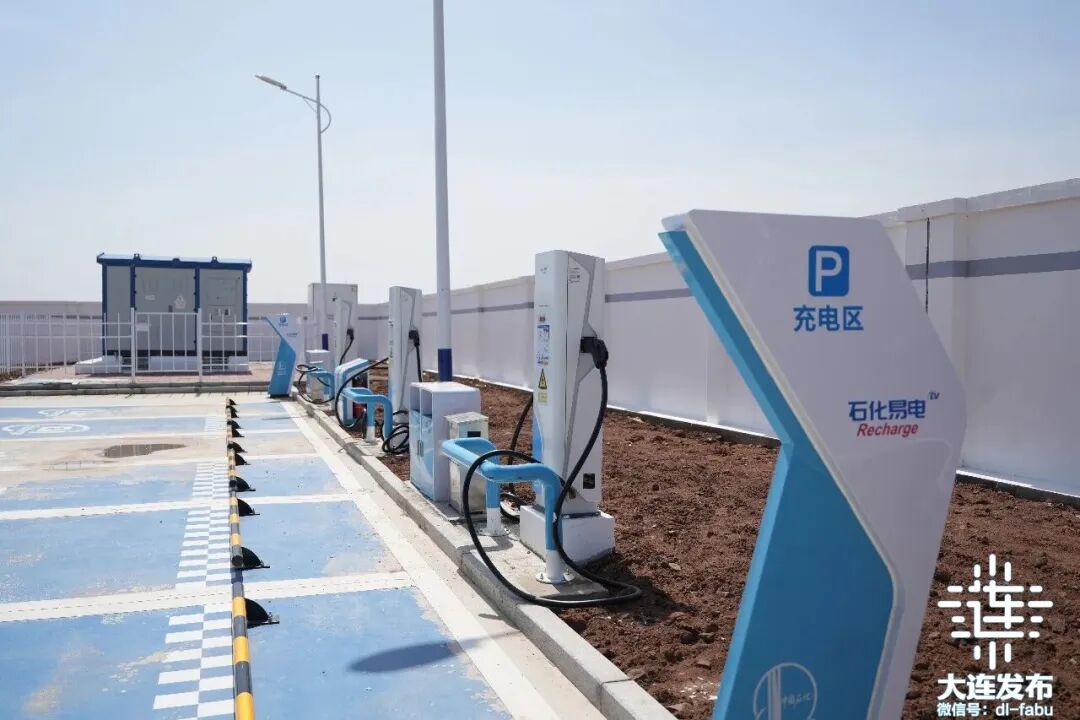

同时站内专门配备了充电站,设置6把快速充电枪,可高效为新能源汽车提供充电服务,充电速度快、操作便捷,有效解决了区域内新能源车主“充电难”的问题。


中国石化远航综合加能站经理郑治邦介绍,站内支持多种快捷支付方式,开业期间还特别推出“开业加油礼”“会员专属优惠”等系列福利活动。

(大连发布)

责任编辑:牛玥

东北新闻网微博

北斗融媒

*本网站有关内容转载自合法授权网站,如果您认为转载内容侵犯了您的权益,
请您来信来电(024-23187042)声明,本网站将在收到信息核实后24小时内删除相关内容。

${channel_name!""}
