随着电动汽车越来越多,不少商家朋友想投资建设高压公用充电站,但对报装流程一头雾水。今天,就带大家一站式搞懂高压公用充电站报装流程。
材料准备与场地条件
公用快充站报装,主要面向具备相应充换电设施经营资质的小区物业、企业、个体工商户等主体。
场地方面,只要符合安全规范,有独立的安装空间,远离易燃易爆物品,就可以申请。

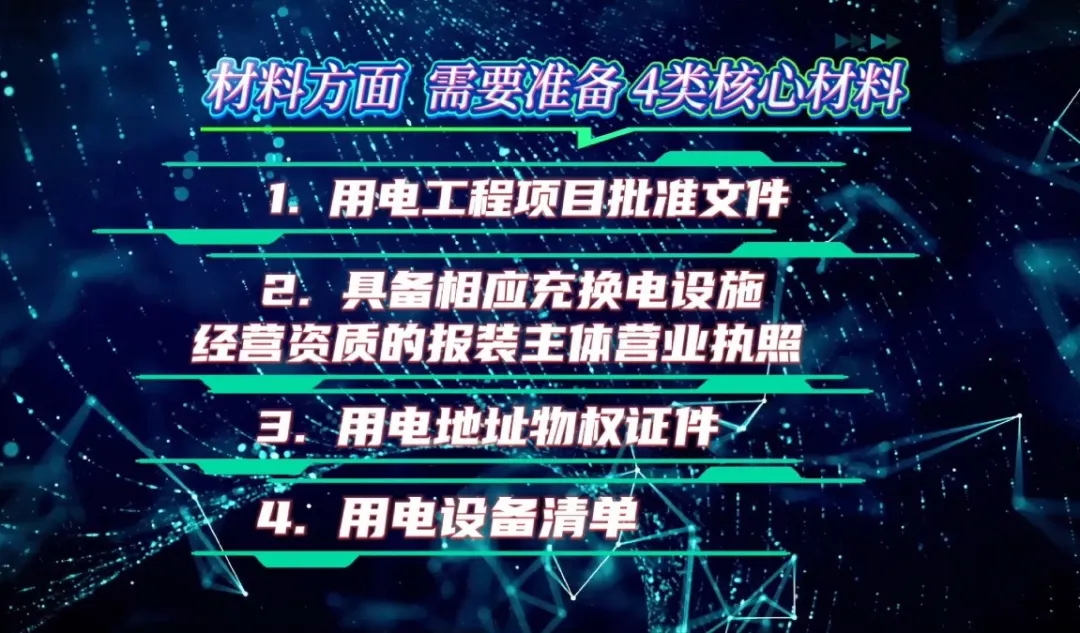

材料方面,需要准备4类核心材料:1.用电工程项目批准文件;2.具备相应充换电设施经营资质的报装主体营业执照;3.用电地址物权证件;4.用电设备清单。

如委托他人办理,需同时提供经办人有效身份证明及授权委托书。
线上办理流程
无需奔波至营业厅,“网上国网”APP可全程办理。

1.打开“网上国网”APP,点击底部菜单栏“网上营业厅”。

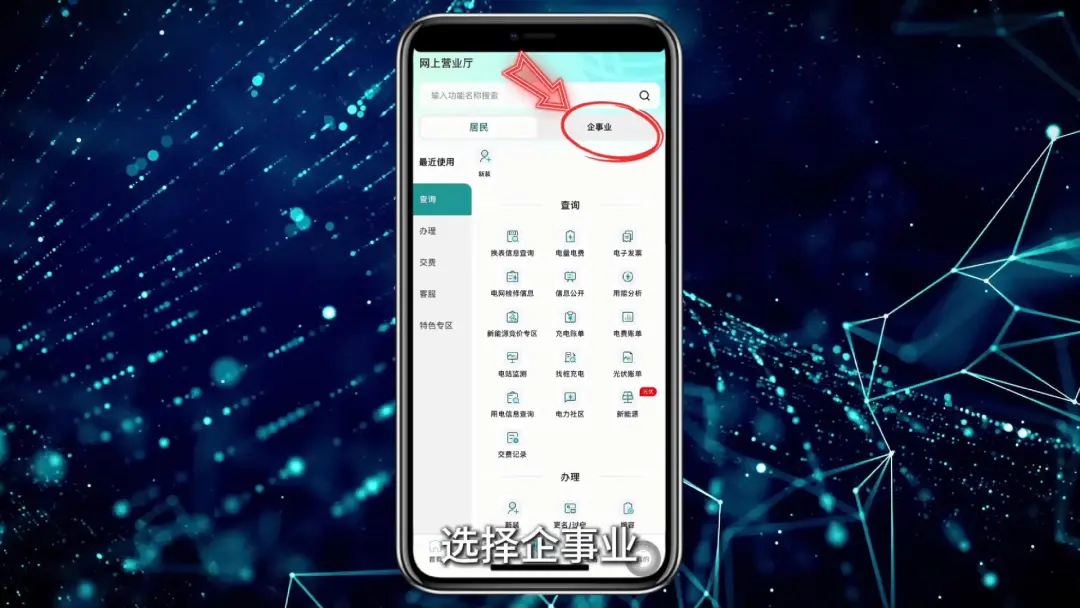

2.在页面中选择“企事业”板块,进入企事业用电服务页面。

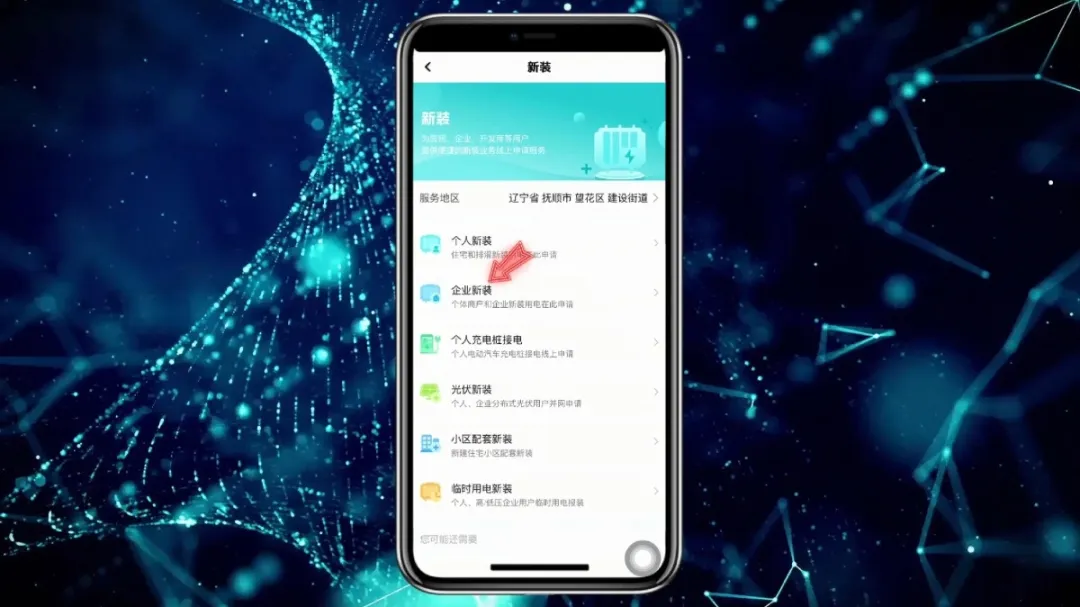

3.在左侧功能栏中依次点击“办理”→“新装”→“企业新装”,进入报装申请页面。

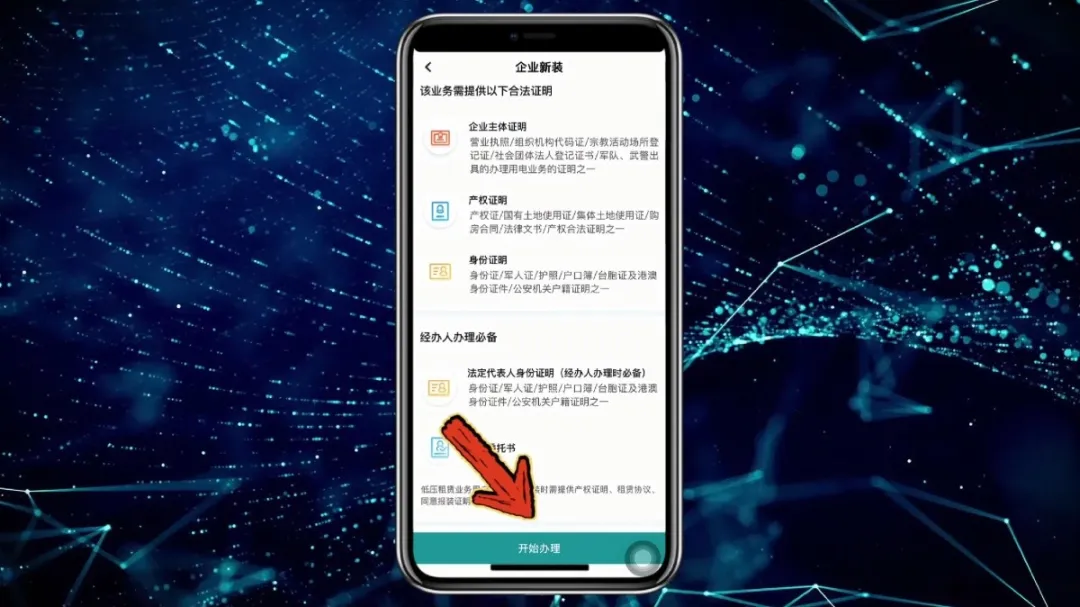

4.提前准备好上述4类核心材料的清晰照片(委托办理需额外准备经办人身份证及授权委托书照片),按提示上传。

5.根据页面指引,如实填写报装相关信息,确认信息无误后提交申请,完成线上报装操作。

申请提交后,工作人员将在24小时内主动联系申请人,约定现场勘查时间,并提供上门服务,全程无需申请人跑腿。
